Stadiul lucrarilor la Aqua City – Iunie 2021: am montat gresie, faianta, usi si lifturi

Obiectivul nostru in urmatoarele luni: finalizarea, “la alb”, a blocului 1 din cartierul rezidential Aqua City.

Urmarim, luna de luna, modul in care avanseaza lucrurile pe santier si publicam cu regularitate un status: ce s-a finalizat, la ce se lucreaza, ce urmeaza sa se inceapa.

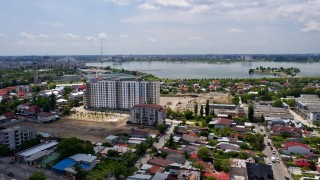

In acest moment, la Blocul C1, am finalizat:

In acest moment, la Blocul C1, am finalizat:

  • partea de zidarie;
  • compartimentarea tuturor apartamentelor;
  • lucrarile de montare a instalatiilor interioare ( termice si electrice);
  • turnarea sapei pentru protectia instalatiilor ( termice si electrice);
  • executarea prizelor de aer proaspat in apartamente (pe toate scarile);
  • (pe partea de instalatii electrice) paturile de cablu pentru coloanele apartamentelor;
  • (pe partea de instalatii electrice) alimentarile electrice ale lifturilor;
  • instalatiile de gaze sunt finalizate in proportie de 100%, atat in apartamente, cat si in spatiile comune;
  • tencuirea peretilor - gleturile de umplutura si de finisaj sunt terminate in toate apartamentele;
  • amorsa pentru lavabila este finalizata pe etajele 1 - 10 (scara 1, 2,3);
  • montarea tamplariei pentru ferestre si usi;
  • montarea sticlei pentru geamuri;
  • montarea peretelui de sticla dintre bucatarie si sufragerie;
  • montarea gresiei pe holuri (si in spatiile comune) a ajuns la etajul 10 (scara 1), la etajul 6 (scara 2) si la etajul 5 (scara 3);
  • montarea gresiei si a faiantei in apartamente s-a finalizat pe etajele 1 - 11 (scara 1), pe etajele 1 - 9 (scara 2) si pe etajele 1 - 10 (scara 3);
  • montarea gresiei pe balcoanele apartamentelor este finalizata in proportie de 100% pe fatada est si pe fatada nord;
  • hidroizolatia in bai;
  • montarea precadrelor la usile exterioare in proportie de 100%;
  • montajul hidroizolatiei pe terasa celor 3 scari;

In ceea ce priveste partea de utilitati, comune si particulare, am montat:

  • cate un lift pentru fiecare scara;
  • radiatoare in toate apartamentele (scarile 1, 2, 3);
  • centrale termice - la scara 2 (etajele 1, 3, 6);

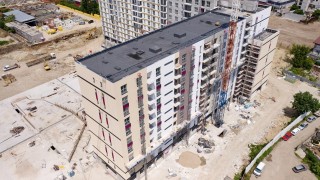

Vesti legate de fatada Blocului C1:

Vesti legate de fatada Blocului C1:

  • Pe fatada nord (spre parc) si pe fatada est (spre Godeni), tencuiala decorativa a fost aplicata. Cele doua fatade sunt finalizate in proportie de 100%.
  • Pe fatada sud (spre curtea interioara), termosistemul este la nivel de placare cu polistiren. Grad de finalizare: 50%
  • Pe fatada vest (spre curtea interioara), a fost finalizat termosistemul la nivel de masa de spaclu; urmeaza aplicarea tencuielii decorative. Grad de finalizare: 80%

Blocul C1, ca si celelalte blocuri din complex, a fost gandit si proiectat astfel incat sa obtina certificatul energetic clasa A. Parte din acest proces inseamna ca fatadele vor avea, montate intre etaje, atat polistiren expandat cat si vata bazaltica cu rezistenta sporita la foc. Termoizolarea fatadelor se va face prin montare si diblare. Scopul final? Sa asigure o izolare termica si fonica excelenta.

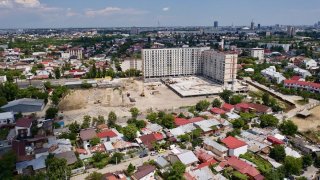

La Blocul 1, continuam lucrarile cu:

La Blocul 1, continuam lucrarile cu:

  • amorsa pentru lavabila pe etajul 11 (scara 1, 2, 3);
  • stratul de lavabila (scara 1, 2, 3)
  • montarea gresiei pe holuri (si in spatiile comune), la etajele 10 - 11 (scara 1), etajele 6 - 11 (scara 2) si la etajul 5 - 11 (scara 3);
  • montarea gresiei si a faiantei in apartamente pentru etajele 10 si 11 (scara 2, 3);
  • hidroizolatia in bai, la etajele superioare ale celor 3 scari;
  • pe partea de instalatii sanitare, se executa montajul apometrelor
Lucrarile continua si la parcul interior

Lucrarile continua si la parcul interior

Aflat intre blocul 1 si blocul 2 - unde s-au turnat parapetii pentru zonele plantate (jardiniere) in proportie de 40% si urmeaza:

  • montarea hidroizolatiilor zonelor plantate
  • pregatirea sistemelor de irigare
  • umplerea cu pamant
  • popularea cu plante

In ceea ce priveste parcarea acoperita, s-au executat in totalitate ploturile P1-P6. In acest moment se lucreaza la ploturile P7 si P8, unde structura de rezistenta este gata in proportie de 90%.

La Blocul C2 continua lucrarile la fundatie: se toarna egalizarea imobilului si se monteaza carcasele.

Cum arata un apartament din Aqua City?

Vino in showroom-ul nostru din Strada Rocilor nr 12-16 pentru a vedea un apartament de 2 camere sau de 3 camere construit la scara, complet mobilat si utilat. Exista si posibilitatea de a merge pe santier si de a vedea unul din apartamentele finalizate 100%.

In ambele cazuri, e nevoie de o programare, care se face repede si usor, aici.
