Stadiul lucrarilor la Aqua City – Mai 2021: fatadele Blocului 1 sunt gata in proportie de 50%

De circa 2 luni echipa Aqua City lucreaza, concomitent, la doua blocuri. Primele 2 blocuri din totalul de 6 ale cartierului rezidential care se inalta la nord de Lacul Morii, la doi pasi de Insula Ingerilor.

Luna de luna publicam un status al santierului: ce s-a finalizat, la ce se lucreaza, ce urmeaza sa se inceapa. Primul bloc va fi finalizat la cheie peste cateva luni, in august 2021. Cel de-al doilea bloc are termen de finalizare anul 2022.

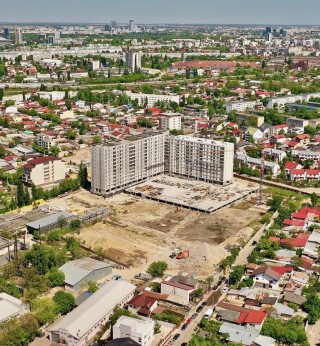

In acest moment, la Blocul 1, am finalizat:

In acest moment, la Blocul 1, am finalizat:

  • partea de zidarie;
  • compartimentarea tuturor apartamentelor;
  • lucrarile de montare a instalatiilor interioare ( termice si  electrice);
  • turnarea sapei pentru protectia instalatiilor ( termice si electrice);
  • executarea prizelor de aer proaspat in apartamente  (pe toate scarile);
  • (pe partea de instalatii electrice) paturile de cablu pentru coloanele apartamentelor;
  • (pe partea de instalatii electrice) alimentarile electrice ale lifturilor;
  • instalatiile de gaze sunt finalizate in proportie de 100%, atat in apartamente, cat si in spatiile comune;
  • tencuirea peretilor - gleturile de umplutura si de finisaj sunt terminate in toate apartamentele;
  • amorsa pentru lavabila este finalizata pe etajele 1 - 9 (scara 1),  etajele 1 - 8 (scara 2) si etajele 1 - 9 (scara 3);
  • montarea tamplariei pentru ferestre si usi;
  • montarea sticlei pentru geamuri;
  • montarea peretelui de sticla dintre bucatarie si sufragerie;
  • montarea gresiei pe holuri, la etajele 1 - 4;
  • montarea gresiei si a faiantei in apartamente s-a finalizat pe etajele 1 - 9 (scara 1) si pe etajele 1 - 8 (scara 2 si scara 3);
  • montarea faiantei in bucatarii s-a facut pe etajele 1, 2 si 3 (pe toate cele trei scari);
  • hidroizolatia in bai pentru etajele 1 - 4;
  • montarea precadrelor la usile exterioare in proportie de 75%;
  • pe terasa scarii 1 si scarii 2 s-a finalizat montajul hidroizolatiei;

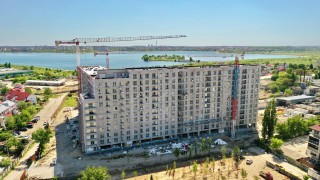

Vesti legate de fatada Blocului 1:

Vesti legate de fatada Blocului 1:

  • Pe fatada nord (spre parc) si pe fatada est (spre Godeni), a fost finalizat termosistemul la nivel de masa de spaclu; urmeaza aplicarea tencuielii decorative. In acest stadiu, putem afirma ca cele doua fatade sunt gata in proportie de 80%
  • Pe fatada sud (spre curtea interioara) si pe fatada vest (spre curtea interioara),  termosistemul este la nivel de placare cu polistiren. Aici, cele doua fatade sunt gata in stadiu de 50%

La final, toate cele 6 fatade vor avea, montate intre etaje, atat polistiren expandat cat si vata bazaltica cu rezistenta sporita la foc. Termoizolarea fatadelor se va face prin montare si diblare. Scopul final este sa asigure o izolare termica si fonica excelenta, sa ofere siguranta si protectie. Blocul 1, ca si celelalte blocuri din complex vor detine toate certificat energetic clasa A.

In ceea ce priveste parcarea acoperita, s-au executat in totalitate ploturile P1 - P6, urmand sa se inceapa sapaturile pentru ploturile P7 si P8.

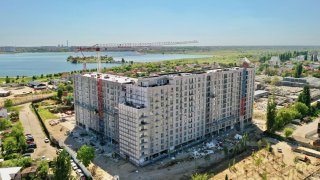

La Blocul 1, continuam lucrarile cu:

La Blocul 1, continuam lucrarile cu:

  • amorsa pentru lavabila pe etajele 10 - 11 ( scara 1), etajele 9 - 11 (scara 2 si scara 3);
  • montarea gresiei pe holuri, la etajele 5 - 11
  • montarea gresiei si a faiantei in apartamente pentru etajele 10 si 11
  • montarea faiantei in bucatarii pe etajele 4 - 11
  • montarea faiantei in spatiile comune pentru etajele 1 - 2
  • hidroizolatia in bai, la etajele 5 - 11 ale celor 3 scari
  • pe partea de instalatii sanitare, se executa montajul apometrelor pe etajele 1 - 3 (la scara 1) si se monteaza caloriferele pe etajele 1 - 3 la toate cele trei scari;
  • montarea pluvialelor
  • montarea precadrelor la usile exterioare (restul de 25%) si montarea propriu - zisa a usilor
  • turnarea sapei de panta pe terasa scarii 3;
In ceea ce priveste Blocul 2:

In ceea ce priveste Blocul 2:

Suntem in plin proces de sapare a fundatiei pana la cota din proiect a Blocului 2. Urmeaza turnarea egalizarii imobilului si montarea carcaselor.



Showroom-ul Aqua City se afla in Strada Rocilor nr 12-16, zona Giulesti. Aici te asteptam pentru a iti arata macheta complexului rezidential Aqua City, pentru a-ti oferti toate detaliile despre apa purificata din cadrul complexului dar si pentru a te invita sa pasesti in cele trei apartamente construite la scara. Fie ca esti interesata de o garsoniera sau de un apartament de trei camere, te poti plimba prin viitoarea ta bucatarie, poti pasi pe balcon, poti masura dimensiunile dormitorului mare.
